Jak przygotować posadowienie dla kontenerów i podłączyć do nich media

Poniżej prezentujemy najważniejsze dodatkowe informacje przydatne przed dostawą kontenerów:

  1. Przygotowanie posadowienia
  2. Transport i rozładunek kontenerów
  3. Podłączenie wody i kanalizy do kontenerów
  4. Podłączenie prądu do kontenerów

Posadowienie pod kontenery

Prawidłowe przygotowanie posadowienia da nam gwarancję, że kontenery będą stabilnie stały na podłożu, a także zapewni niezbędną wentylację podłogi i pozbycie się wilgoci.

Przy wykonywaniu posadowienia należy kierować się poniższymi wskazówkami:

  • grunt pod posadowienie powinien być równy i stabilny z podmurówką lub ułożonymi w poziomie podkładami umożliwiającymi postawienie na nich kontenera(ów). Doskonale nadają się do tego wszelkiego rodzaju bloczki betonowe, trylinki, płyty jumbo itp.



  • należy pamiętać o odsunięciu do wewnątrz bloczków posadowienia od obrysu kontenera, tak żeby zapewnić swobodny odpływ wody ze znajdujących się w narożnych słupkach kontenera rur spustowych.



  • nie należy zabetonowywać lub zasypywać „na sztywno” przyłączy wodno-kanalizacyjnych. Niezbędne jest zachowanie luzu umożliwiającego dopasowanie przyłączy podczas stawiania kontenerów.



  • nie należy zostawiać wystających ponad poziom posadowienia rur kanalizacyjnych. Podejście kielichowe odpływu wychodzącego z gruntu, powinno być zakończone poniżej poziomu posadowienia (min. 100mm), tak aby po ustawieniu kontenera możliwe było swobodne dopasowanie do siebie rury przyłącza z rurą w kontenerze (przy zastosowaniu dodatkowych łączników).



  • podczas wykonywania posadowienia należy zachować dostęp do przyłączy. Rury odpływu wychodzące z kontenera są zazwyczaj lokalizowane jak najbliżej jego krawędzi, żeby ułatwić ich podłączenie.



Szczegółowe wskazówki jak wykonać posadowienie znajdują się pod tym linkiem

posadowienie pod kontenery
posadowienie pod kontenery

Dobór i weryfikacja rodzaju posadowienia oraz jego wykonanie leży w gestii Zamawiającego. Rodzaj posadowienia należy zawsze dopasować do lokalnych warunków gruntowych.

Po otrzymaniu zamówienia przygotujemy dla Państwa rysunek z propozycją wykonania posadowienia oraz lokalizacją odpływów i przyłączy wody. W przypadku pytań zawsze chętnie służymy radą i zapraszamy do kontaktu. Każda sytuacja jest indywidualna, dlatego wymagamy przesłania zdjęć wykonanego posadowienia przed montażem kontenerów.

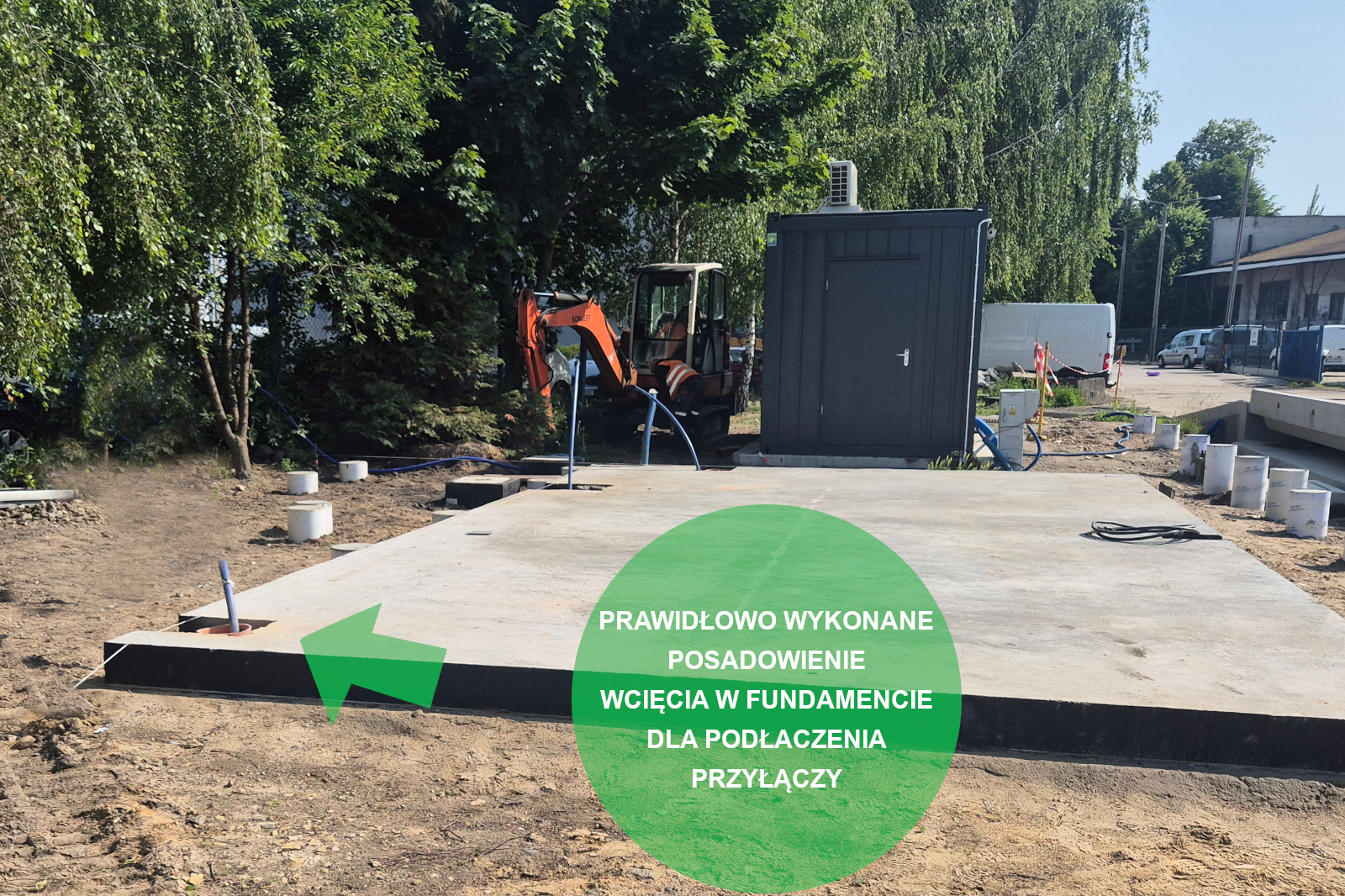

Przykład prawidłowo wykonanego posadowienia:

posadowienie pod kontenery - szkic

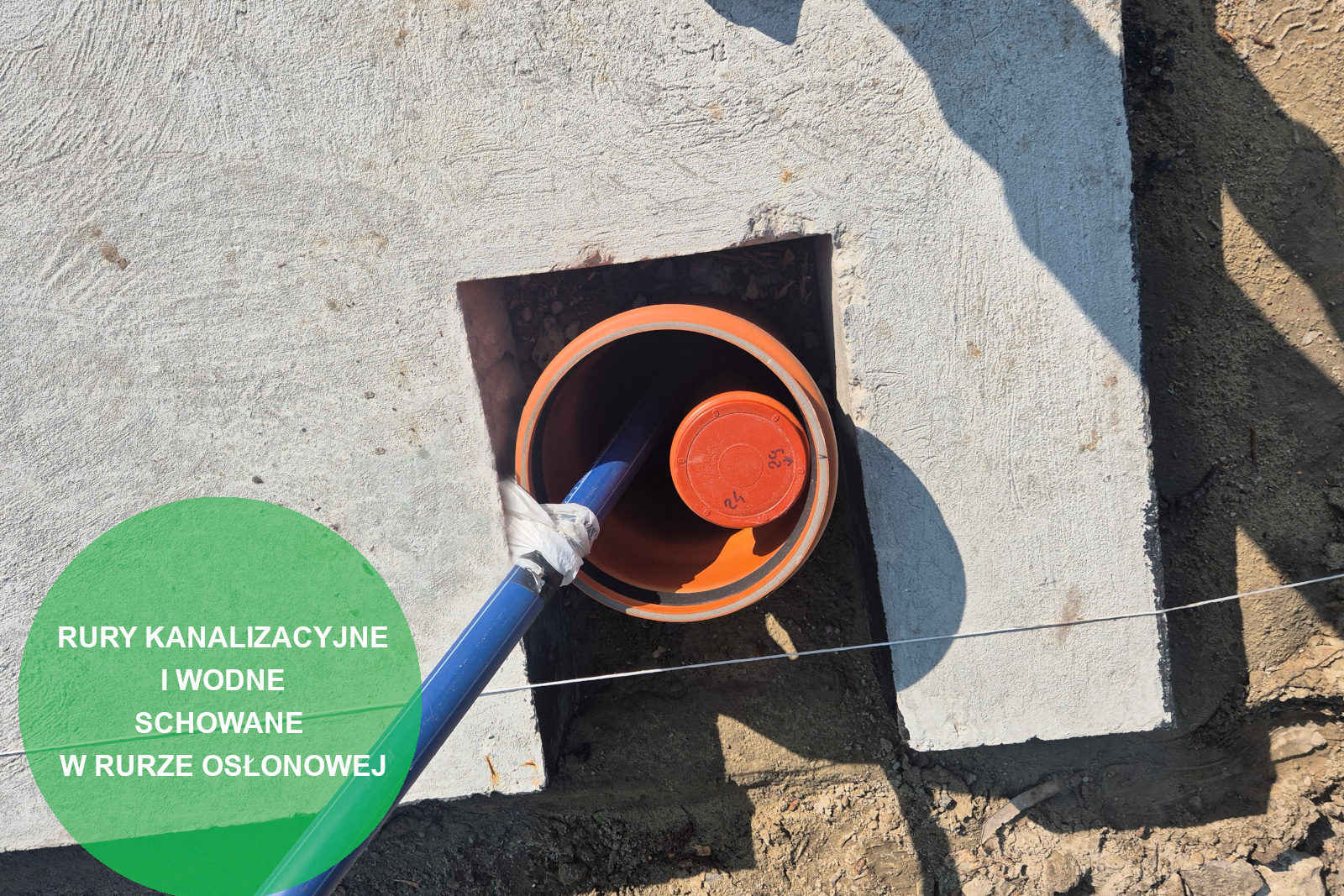

Przykład prawidłowo wykonanego posadowienia:

posadowienie pod kontenery - szkic

Nieprawidłowo ułożone stopy posadowienia na "kopcach" z podsypki.

nieprawidłowe posadowienie pod kontenery

Nieprawidłowa wysokość posadowienia kontenera, należy zachować przestrzeń pomiędzy podłogą kontenera, a poziomem gruntu.

nieprawidłowe posadowienie pod kontenery

Transport i rozładunek

Organizujemy transport oraz rozładunek zamawianych w naszej firmie kontenerów. Rozładunek realizowany jest za pomocą samochodu samorozładowczego typu HDS.

Zamawiający zobowiązany jest w takiej sytuacji zapewnić dojazd i miejsce manewrowe dla samochodów dostarczających kontenery oraz w przypadku ograniczenia ruchu dla pojazdów ciężarowych do uzyskania we własnym zakresie niezbędnych pozwoleń od zarządcy drogi.

Wymiary przestrzeni roboczej dla przykładowego samochodu HDS:

  • wysokość dźwigu w pozycji rozładunku z podpiętym kontenerem: 7 m
  • szerokość samochodu z wysuniętymi podporami i miejscem na obrót kontenera: 10 m
  • długość auta bez przyczepy: 10 m
  • szerokość: 2,6 m
  • minimalna szerokość bramy wjazdowej 3 m
  • wysokość samochodu z kontenerem: 4,1 m
  • masa samochodu bez przyczepy z typowym kontenerem: 18 ton.
transport i rozładunek

Podłączenie mediów zewnętrznych

Podłączenie do kontenera(ów) wszelkich mediów zewnętrznych, jak np. woda, prąd, leży po stronie Zamawiającego i musi zostać wykonane przez osoby posiadające wymagane przepisami uprawnienia.

Woda i kanaliza

Przyłącze oraz odpływ wody może odbywać się na 2 sposoby:

  • poprzez ścianę kontenera
  • poprzez podłogę kontenera

Najczęściej stosujemy przyłącze wody zakończone gwintem 3/4 cala lub 1 cal w przypadku większej ilości odbiorników wody (śrubunek z gwintem wewnętrznym). Odpływ wody dla małej ilości urządzeń bez miski ustępowej to rura ∅ 50-75, a w pozostałych przypadkach rura ∅ 110.

W przypadku przyłączenia przez ścianę należy zabezpieczyć prowadzącą do kontenera instalację przez przemarzaniem. Przyłącza i odpływy wody podłączane od dołu  kontenera powinny posiadać luz w celu możliwości dopasowania ich do przyłączy kontenera w momencie stawiania kontenerów na przygotowanym posadowieniu.

Wszystkie niezbędne instalacje wewnątrz kontenerów są przygotowane przez naszą firmę na etapie produkcji.

Przyłącze przez ścianę

Przyłącze przez podłogę. Kolor czerwony i niebieski oznaczają instalacje zewnętrzne, które trzeba przyłączyć do kontenera na etapie jego stawiania na posadowieniu.

Przyłącze przez podłogę - widok wewnątrz kontenera.

Elektryka

Rodzaj przyłącza elektrycznego należy określić na etapie składania zamówienia. Przykładowe sposoby podłączenia:

  • hermetyczna puszka przyłączeniowa na ścianie kontenera
  • wtyk odbiornikowy na ścianie kontenera
  • otwór w podłodze do wprowadzenia przewodu zasilającego i bezpośredniego podłączenia do rozdzielni elektrycznej.

Na życzenie Zamawiającego, po montażu zestawu kontenerów i podłączeniu do niego docelowego prądu, mogą zostać wykonane dodatkowo odpłatne pomiary elektryczne.

przyłącze
przyłącze
